Le Ministre de l’Energie s’assure du bon déroulement des travaux de raccordement de la future centrale de Kinguélé Aval au réseau électrique de 225 kV

Libreville, le 7 janvier 2025 – Dans le cadre des travaux du futur barrage hydroélectrique de Kinguélé Aval, Monsieur Philippe TONANGOYE, Ministre de l’Accès Universel à l’Eau et à l’Énergie, a effectué, mardi 6 janvier, une visite du chantier afin de s’assurer de la bonne exécution des travaux sensibles liés au raccordement du futur poste d’évacuation de la centrale au réseau électrique existant de 225kV, dont l’achèvement est prévu pour le jeudi 8 janvier 2025. Le Chef du département ministériel en charge de l’Énergie était accompagné des membres de son cabinet, du Directeur général de l’Énergie, des représentants de Gabon Power Company (GPC), et sa filiale Asonha Énergie, maître d’ouvrage, de Sinohydro, entreprise en charge de la construction, ainsi que de la Société d’Énergie et d’Eau du Gabon (SEEG).

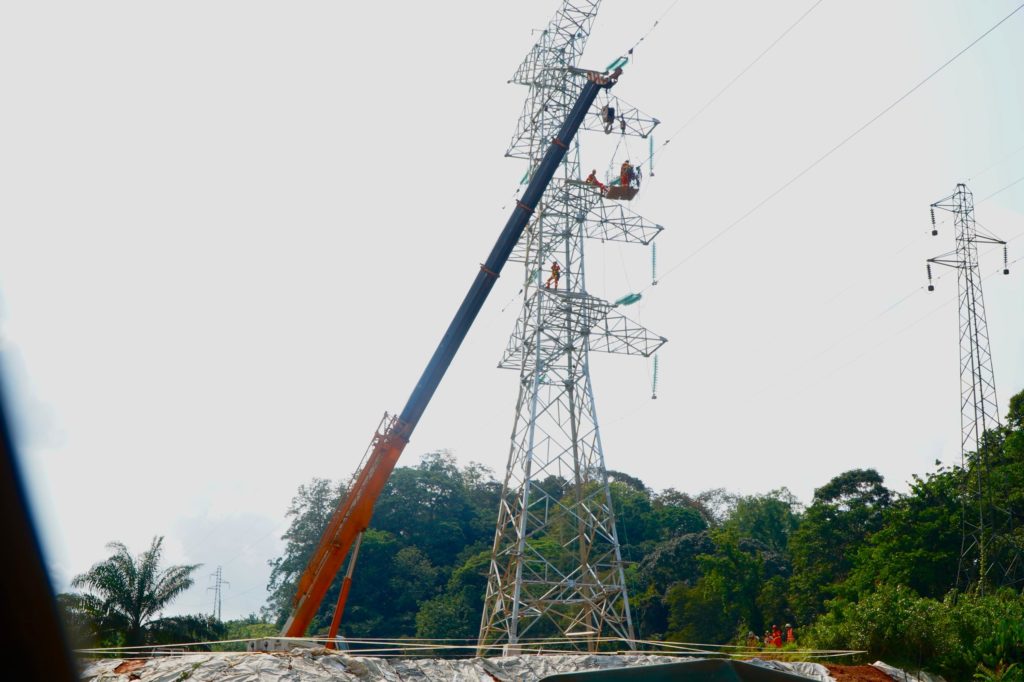

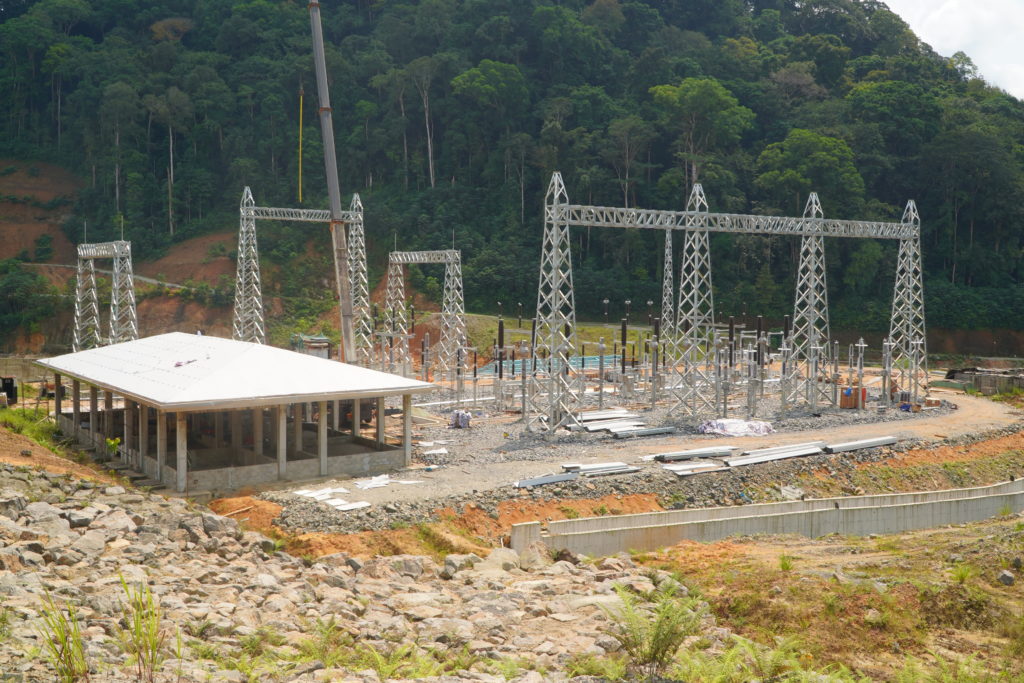

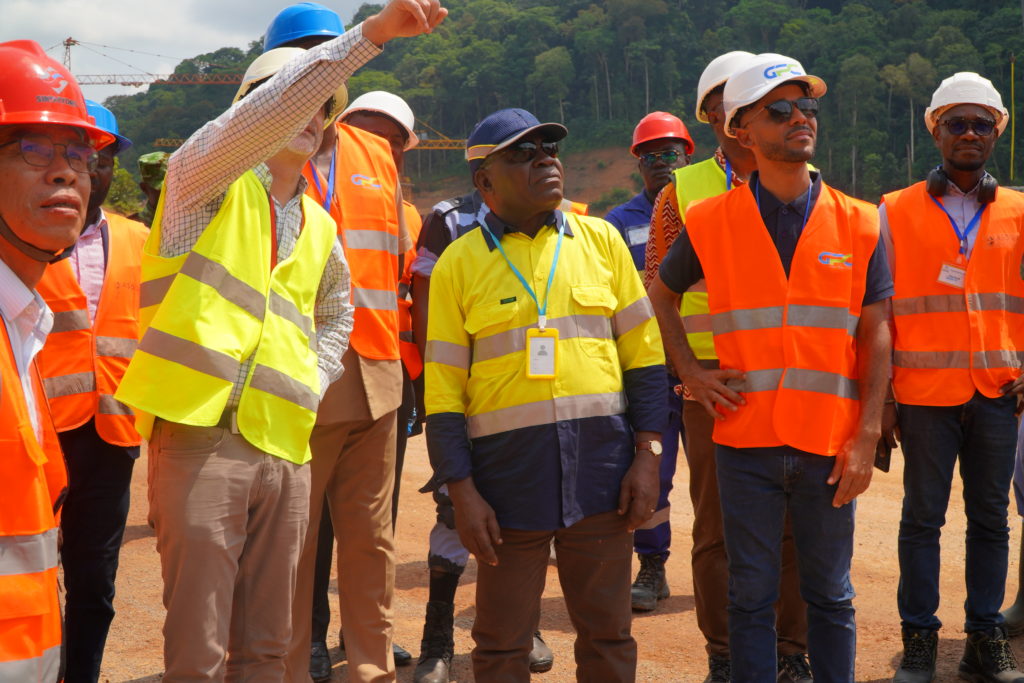

Durant sa visite sur cet important chantier, le Ministre a pu constater que l’ensemble des opérations se déroule conformément au planning établi, dans le strict respect des exigences techniques et des normes de sécurité en vigueur. Plusieurs opérations clés ont déjà été réalisées, notamment : l’interruption et l’isolement de la ligne 225kV, la mise à la terre des conducteurs, le montage du nouveau pylône qui permettra l’interconnexion de la centrale au réseau électrique, la pose des chaînes d’isolateurs, ainsi que d’autres travaux relatifs à cette opération.


Face à cette mobilisation, Monsieur Philippe TONANGOYE, Ministre de l’Accès universel à l’Eau et à l’Énergie, a déclaré : « J’ai été instruit par le Chef de l’État de m’assurer, sur l’ensemble du territoire national, de l’avancement technique et financier des différents projets majeurs engagés dans le secteur de l’eau et de l’énergie. C’est dans ce cadre que je me suis rendu sur le chantier de Kinguélé Aval, un projet majeur qui apportera 35 MW au réseau interconnecté de Libreville. Ma visite avait pour premier objectif de m’assurer de la bonne exécution des travaux en cours, notamment de cette phase critique consistant à préparer le raccordement du barrage au réseau interconnecté, et de vérifier qu’au troisième jour des travaux, tout se déroule conformément aux attentes. Il s’agissait également de vérifier le respect de l’échéancier du projet dans son ensemble. À ce stade, les travaux du barrage affiche un taux d’avancement de près de 75 %. C’est donc avec satisfaction que je rendrai compte de l’état d’avancement de ce projet au Président de la République, lors d’une communication interministérielle et en Conseil des ministres. »

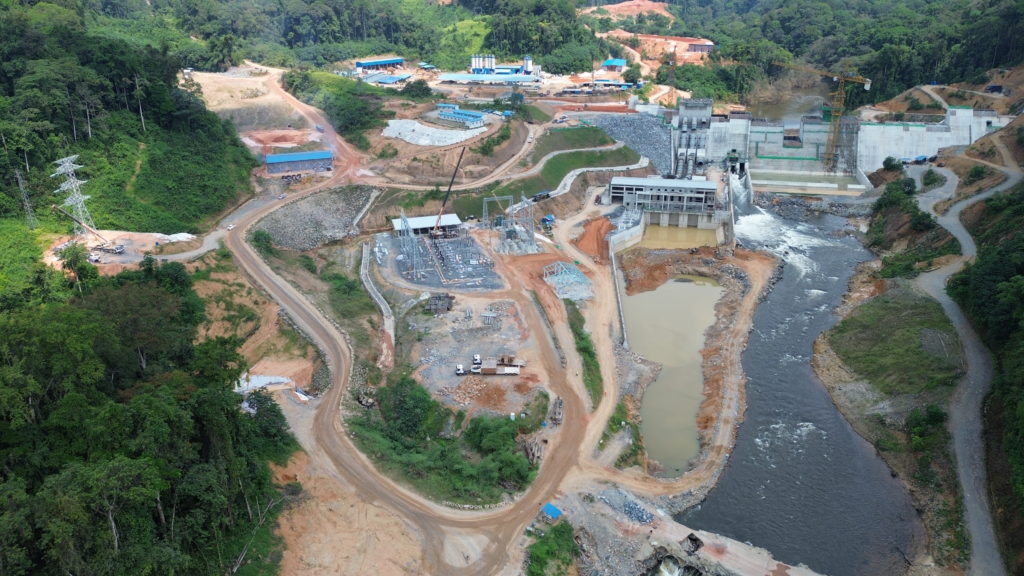

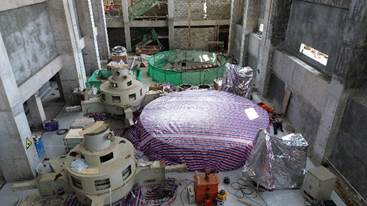

Outre ces avancées, la visite a également permis d’assister à la livraison de plusieurs équipements électromécaniques critiques par la société Africa Global Logistics (AGL). Il s’agit notamment des composantes d’un des alternateurs (stator et rotor) qui transformera la puissance hydraulique en énergie électrique. Ces équipements seront prochainement assemblés sur site avant d’être installés au cœur de la centrale.

S’agissant des prochains jalons du projet de Kinguélé Aval, Monsieur Philippe Jr. OSSOUCAH, Directeur Général de Gabon Power Company (GPC), a précisé : « Le remplissage du réservoir est prévu à partir du mois d’avril, comme l’a indiqué Monsieur le Ministre. Les opérations de montage des turbines débuteront également bientôt et au mois d’août, nous réaliserons les essais de la première turbine, ce qui nous permettra de commencer à injecter sur le réseau de Libreville, et ensuite poursuivre la mise en service des deuxième et troisième turbines, qui vont à terme produire les 35 MW attendus. Pour Gabon Power Company, l’année 2026 sera une année charnière, marquée par la livraison de cette centrale qui renforcera la stabilité du réseau électrique afin de réduire de manière significative les interruptions de service dans le Grand Libreville. Nous remercions également Son Excellence Monsieur Philippe TONANGOYE pour cette visite de terrain, témoignant de la volonté du Gouvernement de de suivre l’exécution de ce projet structurant. »

Le projet hydroélectrique de Kinguélé Aval est le fruit d’un partenariat public-privé entre l’Etat Gabonais et Asonha Energie, le consortium formé entre Meridiam et GPC – filiale du FGIS.

À ce jour, le chantier du barrage hydroélectrique de Kinguélé Aval mobilise plus de 820 personnes, témoignant de l’ampleur et du caractère structurant de ce projet pour le secteur de l’énergie. Sa mise en œuvre s’appuie également sur l’implication active de plus de 50 entreprises locales, contribuant ainsi au développement du tissu économique national. Parallèlement aux avancées techniques, le projet s’inscrit dans une démarche de responsabilité sociétale à fort impact local. Plusieurs actions sociales ont d’ores et déjà été réalisées ou sont en cours, notamment la rénovation de l’école publique du village d’Andock Foula, la réhabilitation de trois logements pour les enseignants, la mise en service de deux forages équipés de pompes hydrauliques, ainsi que les travaux d’électrification rurale du village pour ne citer que ceux-ci. Ainsi, au-delà de sa vocation première lié à la production d’électricité, le projet de Kinguélé Aval s’affirme comme un levier de développement durable et partagé, au service des populations, des territoires et de la souveraineté énergétique du Gabon.
